一带一路 | 印尼达来甘项目相继迎来沉要节点

起源:J9.COM

浏览量:

颁布功夫:2023-12-14

       近日 ,印度尼西亚达来甘纸厂2×150MW生物质耦合自备电厂项目相继迎来沉要节点 ,为实现后续里程碑打下坚实基础。
       本地功夫12月9日15时02分 ,项目一号机组汽轮发电机定子顺利吊装就位 ,标志取汽轮发电机本体设备进入全面装置阶段。

J9.COM·(中国集团)官方网站

       达来甘项目汽轮发电机由电机公司出产 ,定子长5.803m、宽4.16m、高3.743m ,运输沉量达141t ,是达来甘项目最沉的单体设备。为确保吊装工作安全顺利实现 ,达来甘项目团队在吊装前组织设备厂家、施工单元对吊装工序中的每一处细节进行反复论证、推演 ,不休优化吊装规划 ,监督施工单元做好吊装前安全、技术交底。吊装过程中 ,各专业分工明确、共同缜密 ,技术人员、安全人员全程监护 ,作业人员严格执行吊装规划 ,落实各项安全技术措施。整个吊装过程指挥有序、操作流畅、安全安稳 ,吊装作业圆满实现。

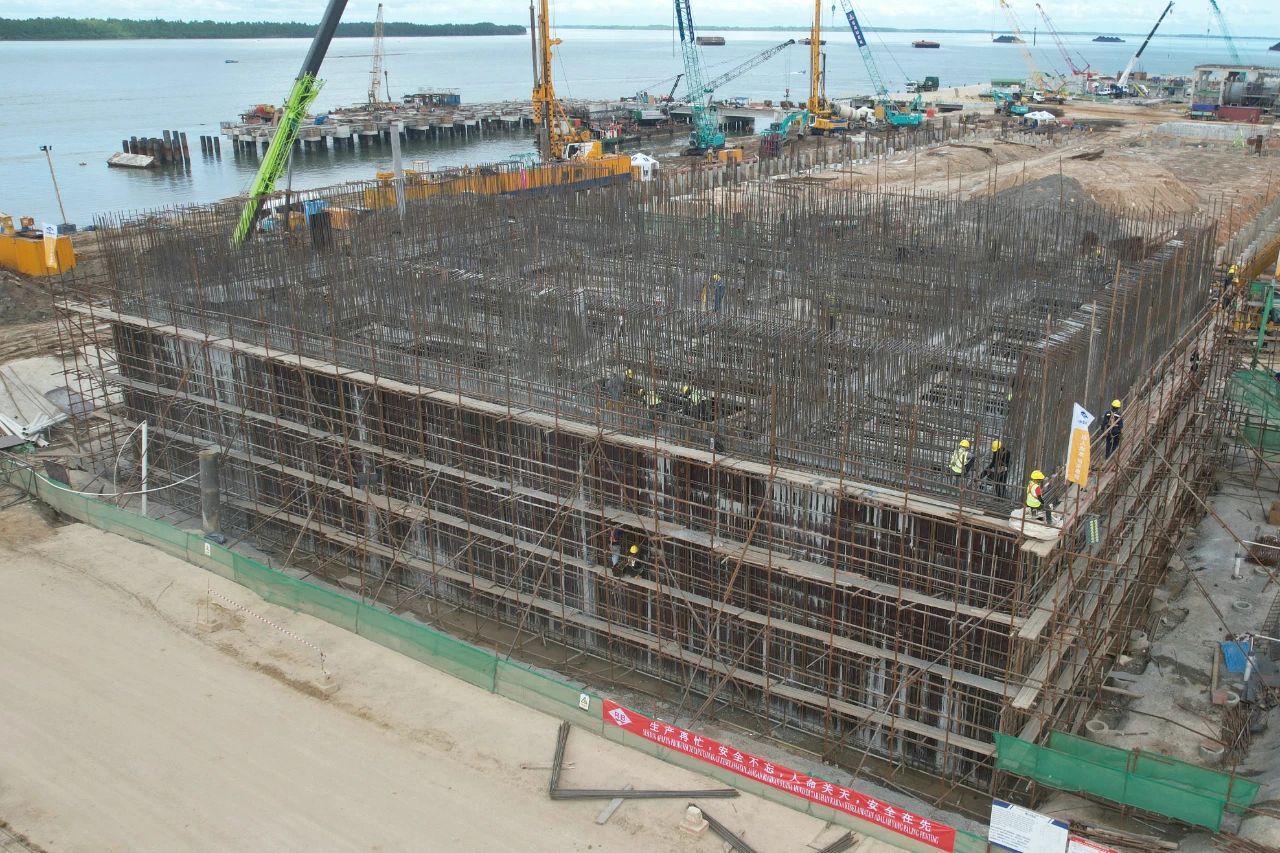

        本地功夫12月10日5时08分 ,项目循环水泵房第二节沉井混凝土浇筑实现 ,全程历时69幼时8分钟 ,累计浇筑2,303立方米混凝土。

J9.COM·(中国集团)官方网站

        循环水泵房第二节沉井高度为7.3米 ,本次混凝土浇筑体量大、陆续作业功夫长、技术难度高。为提高施工效能 ,项目部同时选取两台天泵泵车进行浇筑 ,施工人员陆续奋战 ,项目技术、质量、安全治理人员全程监督 ,实时管控浇筑动态 ,有效把控了浇筑进度及浇筑质量。在各单元的联结合作、共同致力下 ,浇筑工作圆满实现。
