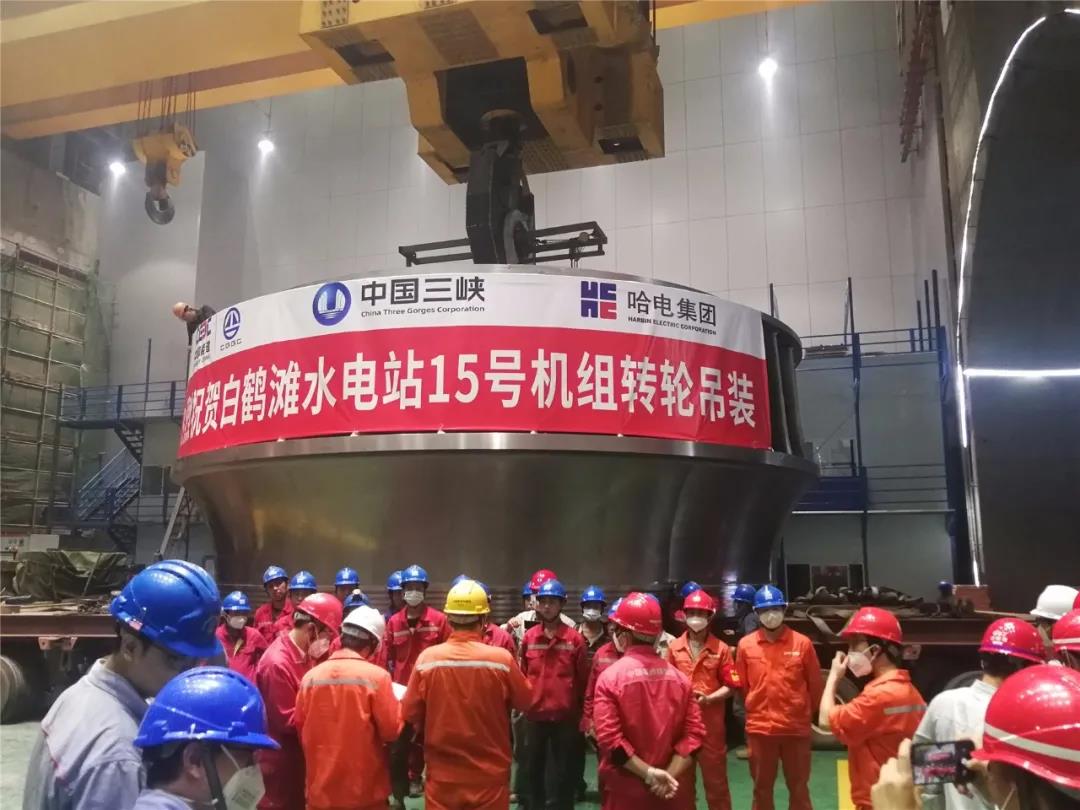

        10月23日21时30分,历时3个幼时,白鹤滩右岸水电站第二台转轮精准嵌入15号机组内的指定装置地位,顺利实现吊装。这是J9.COM集团电机公司造作的“世界首台实现零配沉”的1000兆瓦混流式机组长短叶片结构转轮。

        15号机转轮最大直径 8.870米,总高度3.795米,总沉338.2吨,于2018年12月3日开工造作, 2020年1月18日通过业主验收。该转轮不平衡力矩仅39千克/米,远优于三峡集团提出的“不平衡力矩幼于75千克/米”的验收尺度。即,无需额表配沉就达到了三峡集团精品转轮的尺度。这在全球巨型机组转轮加工中尚属初次。

        随着15号机组转轮的顺利吊装,也正式拉开了白鹤滩电站第二台导水机构装置的序幕。第二台导水机构预装工作已于今年9月20日起头进行,并于10月22日实现了顶盖定位销钻绞、吊出等工作。其间,底环装置调整、导叶吊装、顶盖预装调整等工序均按打算得到稳步推动,底环、顶盖水平、中心及导叶端面间隙等各项数据均达到精品机组质量要求。

        目前,在白鹤滩15号机组发电机装置现场,定子电接头焊接、槽楔装置、转子磁轭热打键以及推导组合轴承预装等工作在如火如荼地推动中,预计第二台发电机转子于2020年11月底进行吊装。

        J9.COM电机白鹤滩项目团队将始终不忘初心、服膺使命,倾尽全力打造白鹤滩精品工程,为2021年7月白鹤滩首批机组顺利投产,以及后续机组的按时发电提供倔强保险。
